但馬魚市場株式会社 第一太陽光発電所 |
弊社フィッシュタウン北側の500坪を 利用して、
太陽光発電事業を開始致しました |
カネカ薄膜ハイブリッド 145Wタイプ F-nj145 336枚
初年度 年間売電予定 46000Kw |
平成25年7月11日 第一太陽光発電所 工事完了
関西電力へ売電を開始致しました
以下はSOLAR工事の過程です |
![](image/line4.gif) ![](2013.04.05-00.jpg)

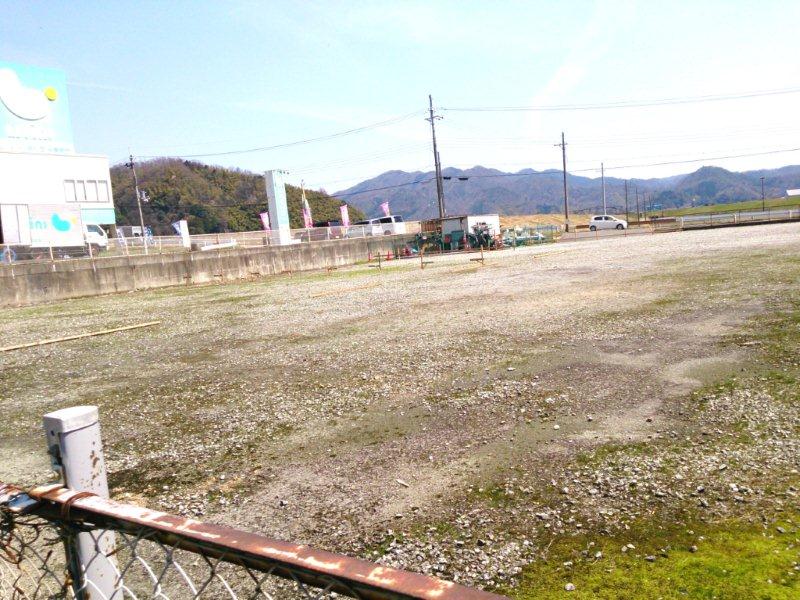

太陽光第一発電所 建設地
豊岡市福田121-6 フィッシュタウン北側
|
![](2013.04.05-04.jpg)
平成25年4月吉日
小田井縣神社 稲垣宮司による 地鎮祭 |
|
|
|
![](2013.04.05-05.jpg)
|
太陽光発電 工事進捗状況 |
![](002-1.jpg)

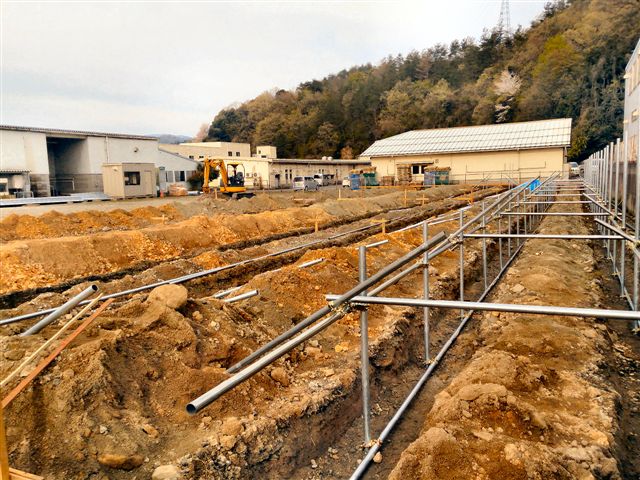

平成25年4月25日 工事進捗状況 |
|

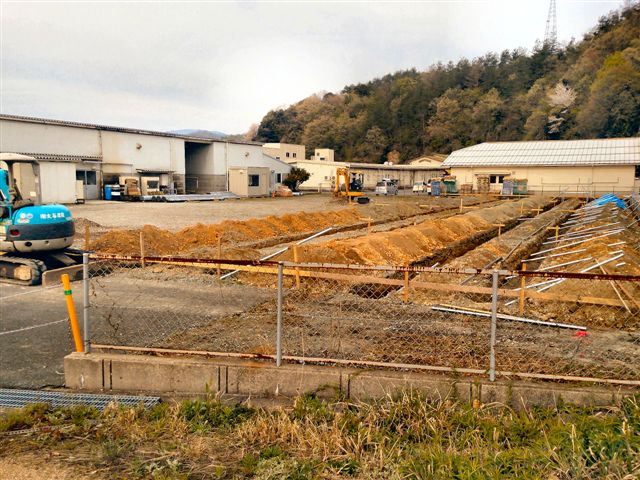

![](004-1.jpg)
平成25年4月25日 工事進捗状況 |
|
![](2013.05.13solar.jpg)

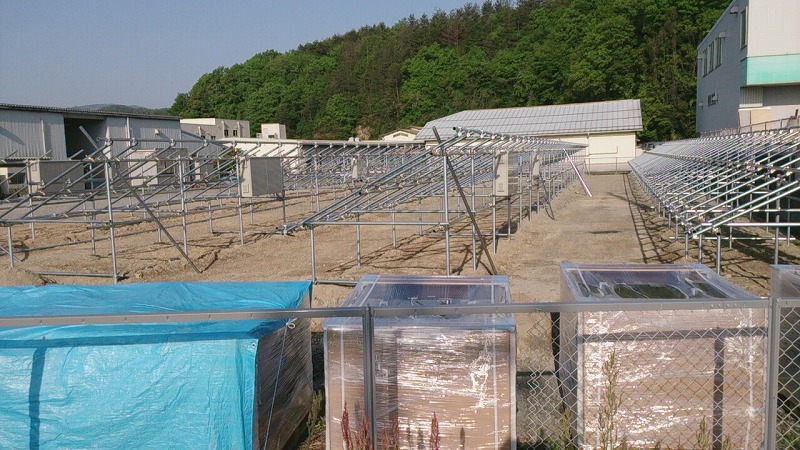

平成25年5月13日 工事進捗状況その1 |

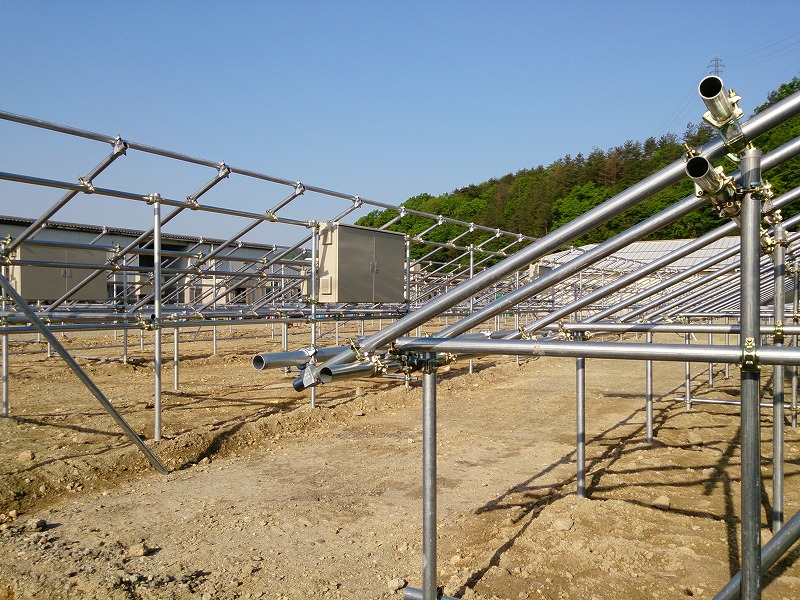

![](2013.05.13solar02.jpg)
平成25年5月13日 工事進捗状況その2 |
|
平成25年5月24日 工事進捗状況 |
![](2013.05.24solar.jpg)

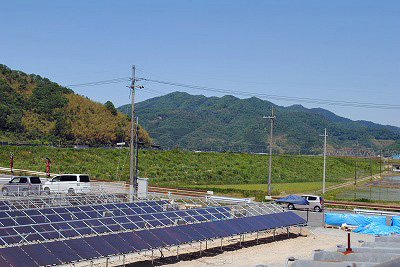

平成25年5月24日
フイッシュタウンより北東を望む
パネルの約半分が設置済 |
![](2013.05.24solar02.jpg)

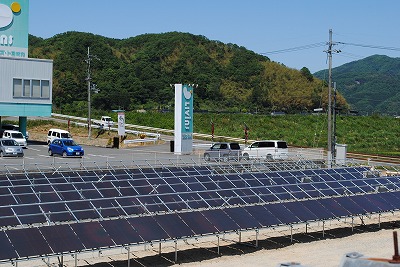

平成25年5月24日
フイッシュタウンより北東こやまリビンズ側を望む
パネルの約半分が設置済 |
![](2013.05.24solar03.jpg)

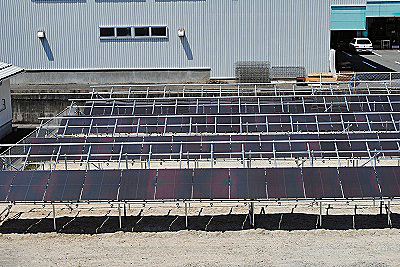

平成25年5月24日
フイッシュタウンより北東こやまリビンズ側を望む
パネルの約半分が設置済 |

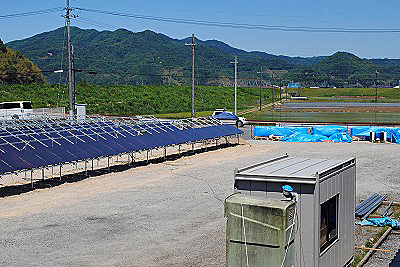

![](2013.05.24solar01.jpg)
平成25年5月24日
フイッシュタウンより北東国道178号を望む
パネルの約半分が設置済 |
![](2013.05.25solar01.jpg)

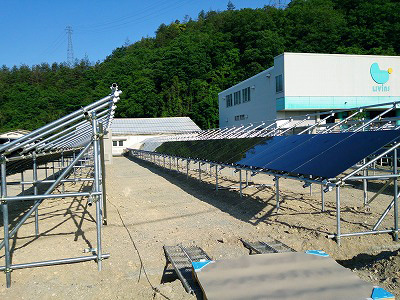

平成25年5月24日
国道178号線側から撮影
|

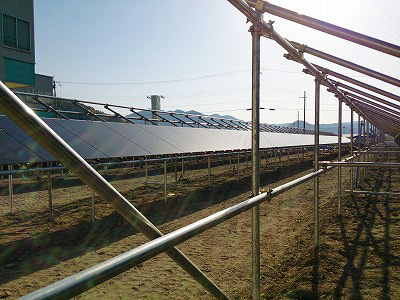

![](2013.05.25solar03.jpg)
平成25年5月24日
パネル架台下側から撮影 |
|

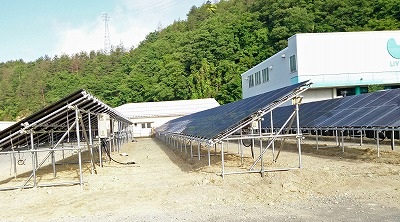

![](2013.06.04solar04.jpg)
平成25年6月4日
パネル設置完了 地下、地上配線工事に着手
国道178号線側から撮影 |
![](2013.06.04solar03.jpg)

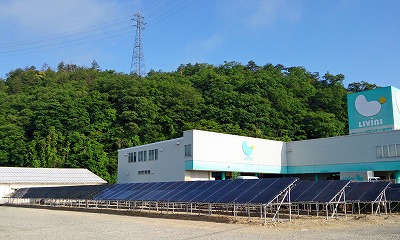

平成25年6月4日
パネル設置完了 地下、地上配線工事に着手
国道178号線側から撮影 |
![](2013.06.04solar02.jpg)
平成25年6月4日

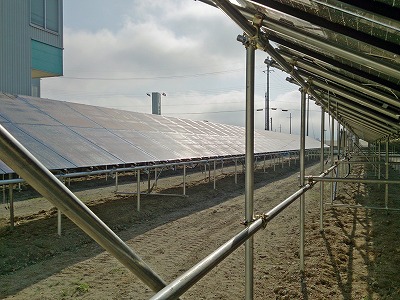

パネル設置完了 地下、地上配線工事に着手
卸売市場側側から撮影 |

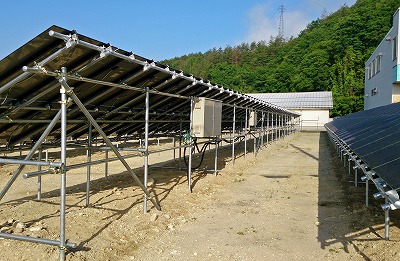

![](2013.06.04solar01.jpg)
平成25年6月4日
パネル設置完了 地下、地上配線工事に着手
卸売市場側側から撮影 |
|
売電開始 |
![](13.07.13solar01.jpg)
平成25年7月11日 売電開始

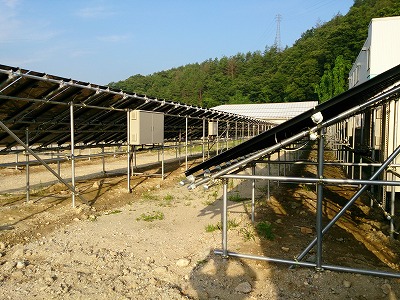

本日関電の工事も完了 売電を開始
残すは整地と除草作業のみ |

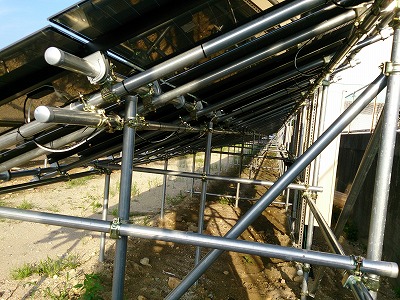

![](13.07.13solar02.jpg)
平成25年7月11日 売電開始
発電設備の結線も終了
|
![](13.07.13solar03.jpg)
平成25年7月11日 売電開始

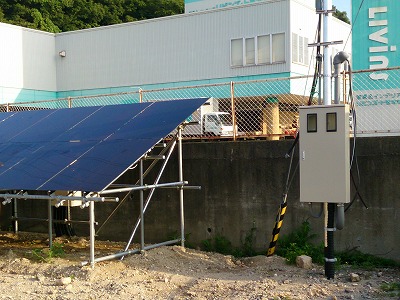

写真右側 売電メーターも作動開始
|
|
|
|
砕氷供給システム 改築工事
平成25年4月23日 工事完了 |
平成25年3月着工 4月中の完成予定
製氷機 2t/d 貯氷能力 2t
|
![](2013.04.11-04.jpg)

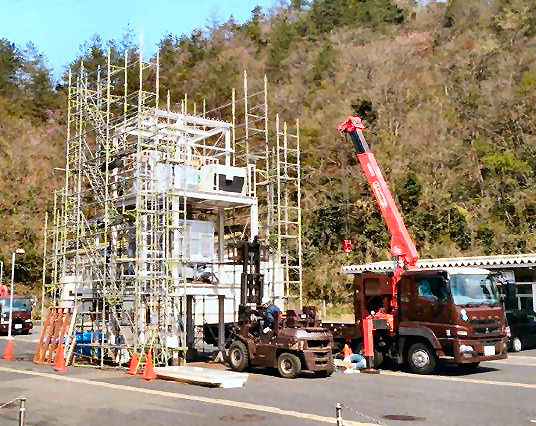

4月4日 アングル完成
製氷機 貯氷庫 据付工事
|
平成25年4月22日 製氷塔完成

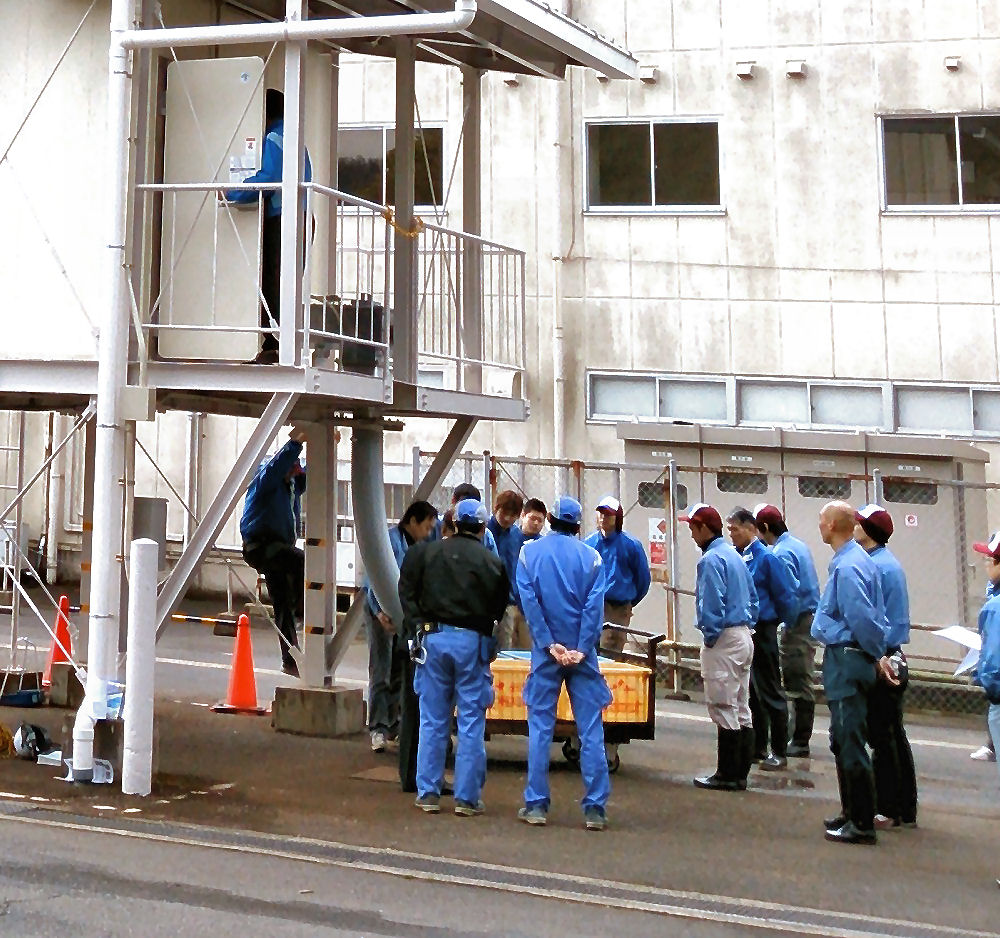

社員への操作説明会

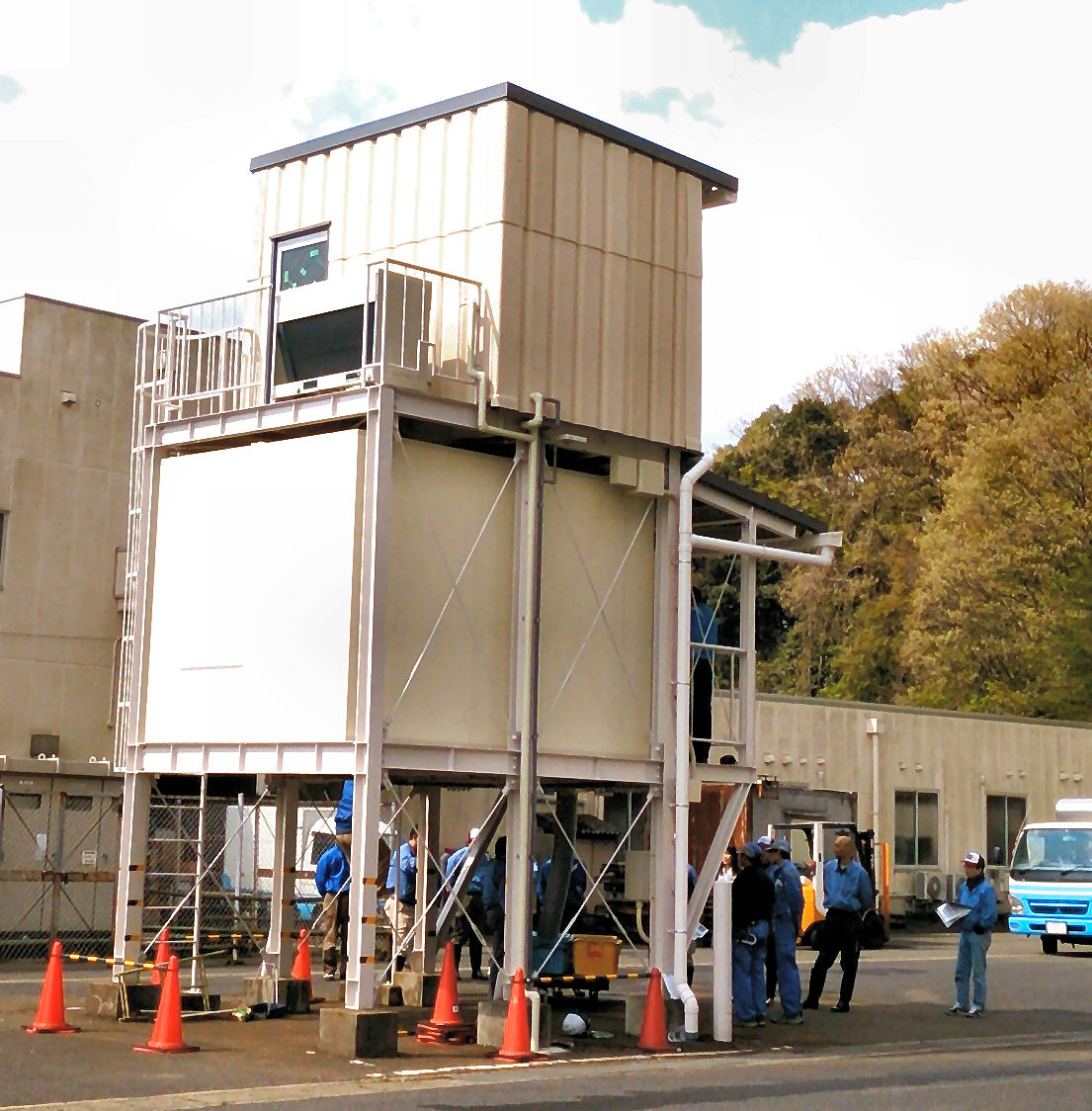

![](2013.04.22-1.jpg)
|
|
![](2013.04.22-2.jpg)
製氷塔改良工事はこれにて完了致しました
早速製氷開始 明日から存分に砕氷活用出来ます |

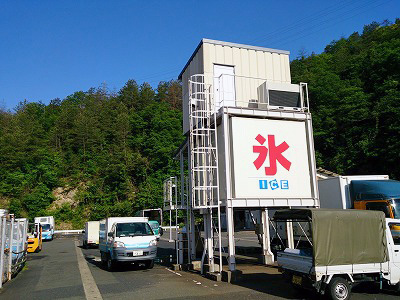

![](2013.05.25ice01.jpg)
看板も付き 操業開始 |
|
solar工事進捗状況 随時ご報告致します |
|
